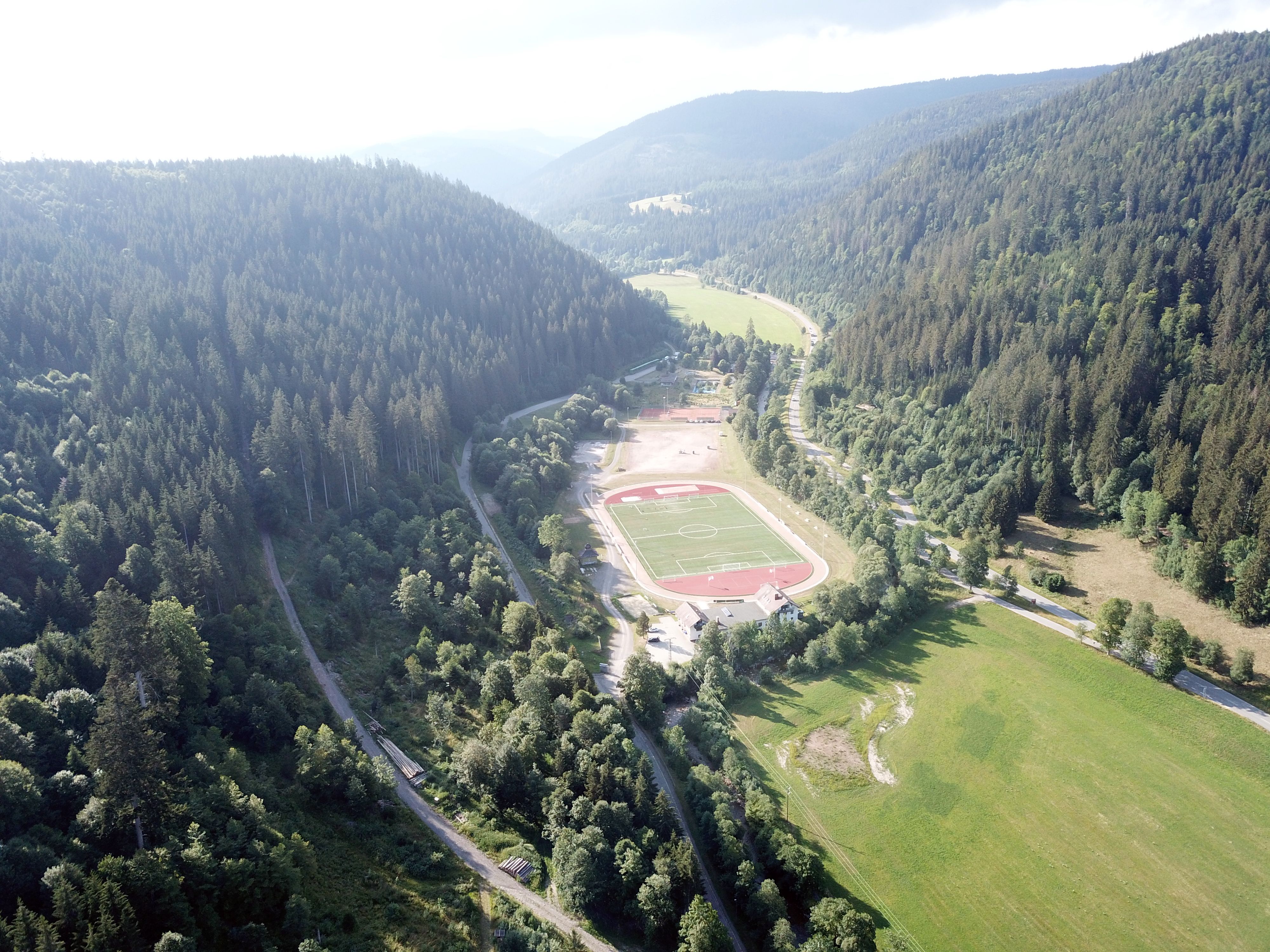

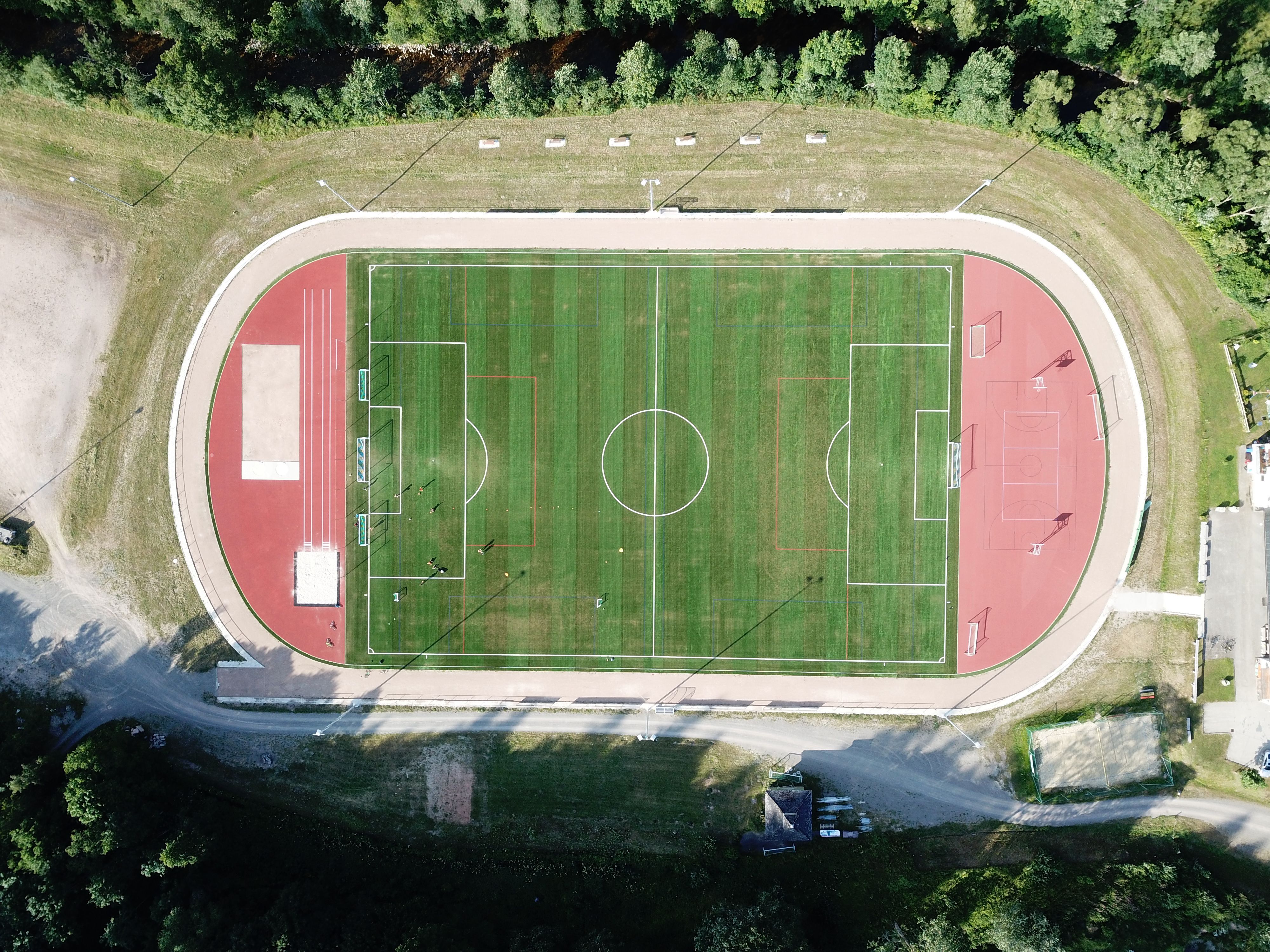

Umbau des bestehenden Sportplatzes Helmut-Hofmann-Stadion, St. Blasien
mit Neubau von weiteren Sportmöglichkeiten
Der alte Sportrasenplatz der Stadt St. Blasien war nur noch wenige Monate im Jahr bespielbar, aufgrund des schattigen und feuchten Standorts. Durch das Bespielen im nassen Zustand war der Rasen extrem belastet, nicht nur durch den SV St. Blasien mit den Abteilungen Fußball, Volleyball und Leichtathletik, sondern auch durch die Schüler, die dort auch etliche Sportschulstunden verbringen dürfen.
Es sollte ein kleines Sportzentrum entstehen für vielseitige sportliche Nutzung mit großem Kunstrasenplatz sowie mehreren Spielsektoren für Leichtathletik, Kugelstoßen, Weitsprung und Hochsprung. Zudem waren markierte Felder für die Aschelaufbahn und ein Beachvolleyball-Feld geplant. Der Platz sollte um 30 cm erhöht werden, da das Hauptproblem der Grundwasserstand im Stadion war, der oft nur knapp unterhalb der Rasenunterkante stand.
Verschiedene Kunstrasenplätze wurden besichtigt. Die aktive Fußballabteilung gründete eine Kunstrasen Kommission.
Der Unterhalt des Kunstrasenplatzes soll durch den Sportverein St. Blasien sowie die Stadt St. Blasien geschehen.
Eigenleistungen wie Oberbodenabtrag, Filterschicht liefern u. Einbauen, Drainage, Ausheben von Rohrleitungen etc. sollte durch den SV St. Blasien erfolgen.
Zuschlag für den Auftrag erhielt die Firma Rievo Tennis- u. Sportplatz GmbH, Oberried über 878.868,- €

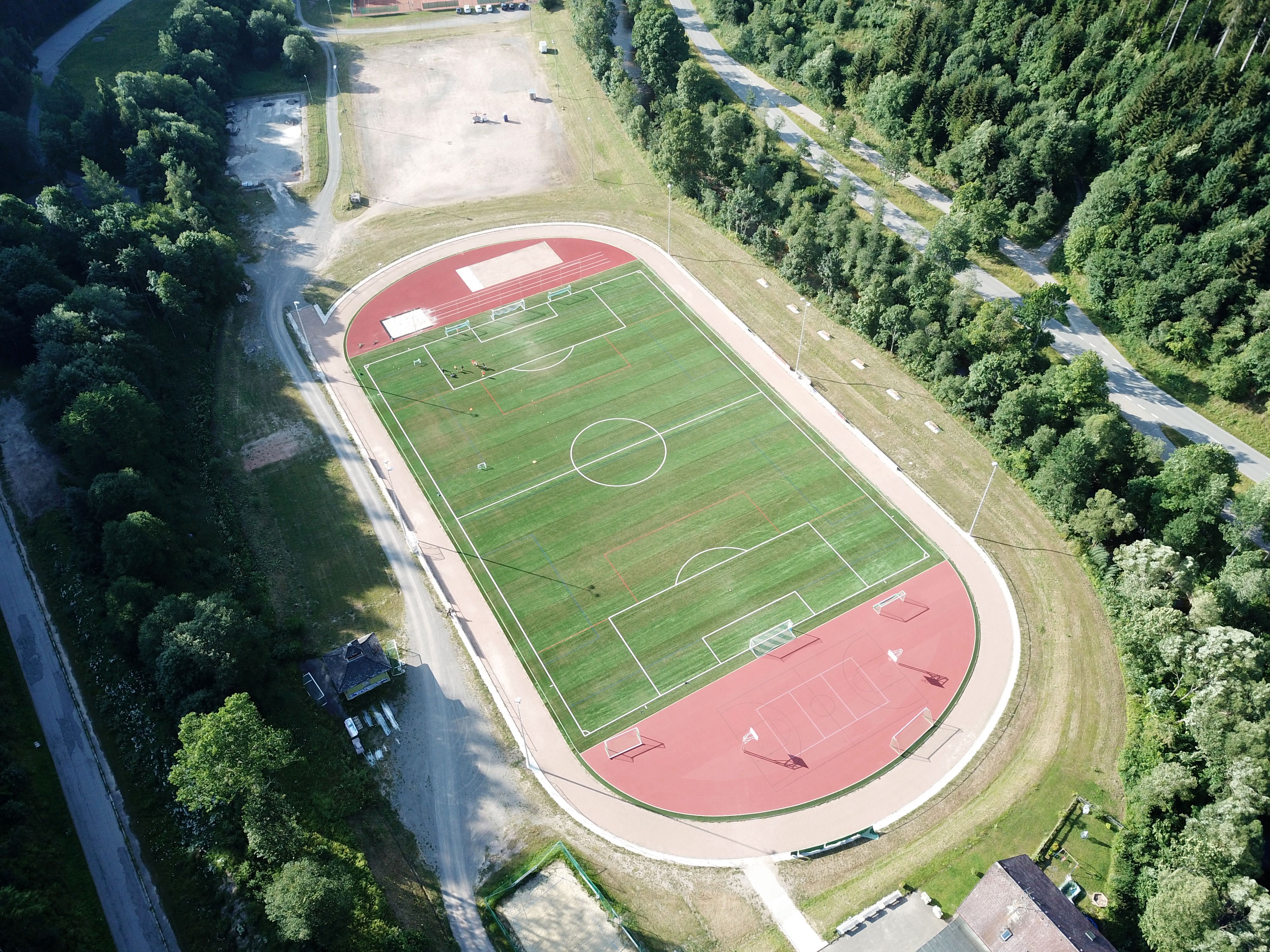

Baubeginn war im Herbst 2016. Die Eröffnungsfeier der Anlage fand im Juli 2017 statt
Zahlen und Masse:
Abtrag Oberboden | ca. 3.200 m³ |
Rasenansaat | ca. 11.500 m² |
Planum f. Sportplatz | ca. 10.300 m² |
Ring Drainage Kunstrasenfläche | ca. 530 lfm |
Profilausgleichschicht | ca. 7.340 m² |
Kunstrasenfläche | ca. 7.340 m² |
Kunststoffbeläge für Kugelstoß-, Volleyball-, Weitsprunganlage | ca. 2.430 m² |
Tatsächliche Kosten: 881.612 €
Arbeitseinsatzstunden SV St. Blasien: 1.424,5 Stunden
Planung
160915_Sportplatzsanierung_LP.pdf530.79 KB
160915_Sportplatzsanierung_Entwaesserung.pdf910.29 KB
160620_E_Bericht_Ausgleichsmaßnahme_Gelaendeauffuellung.pdf943.31 KB

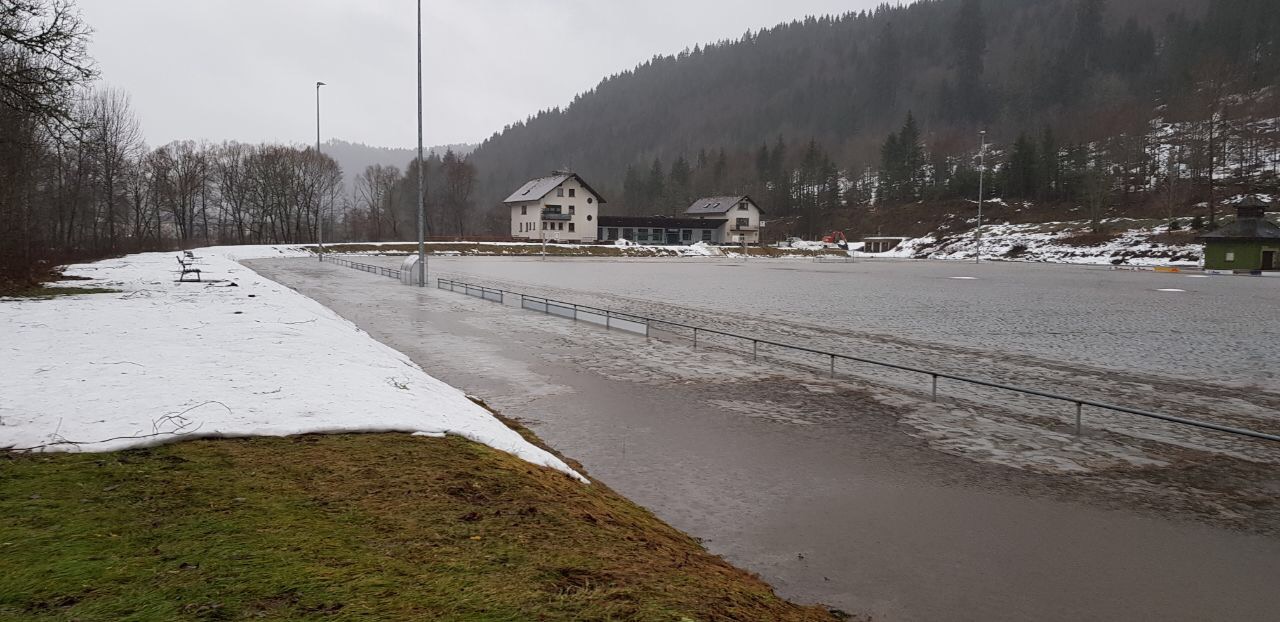

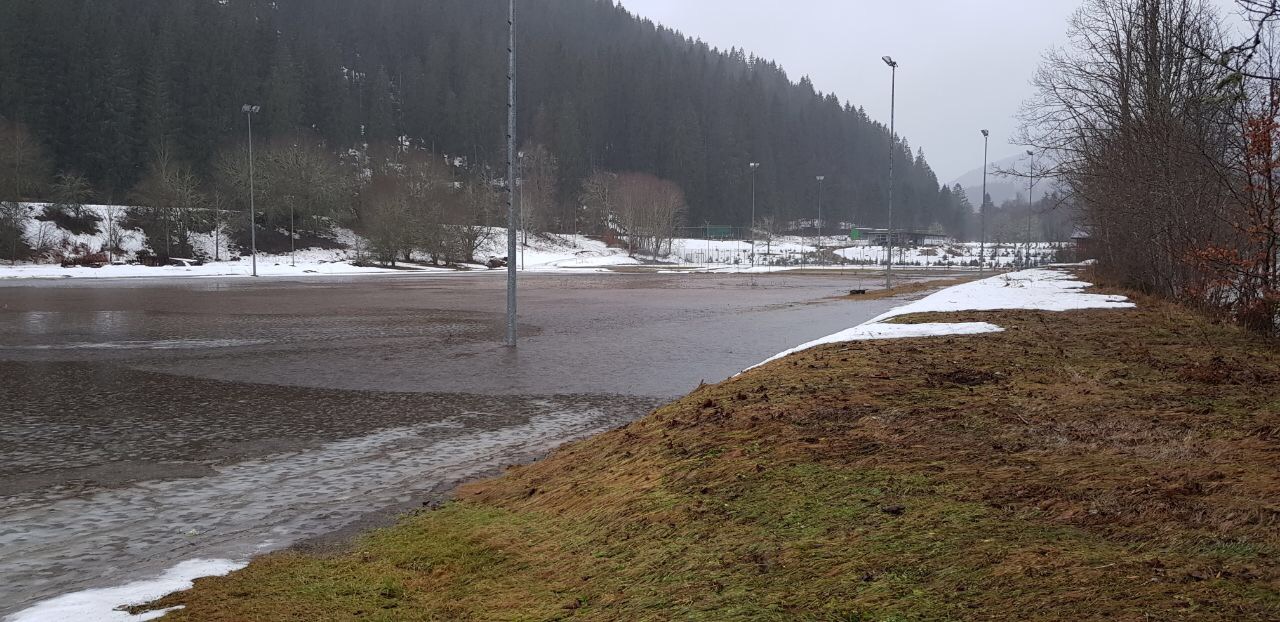

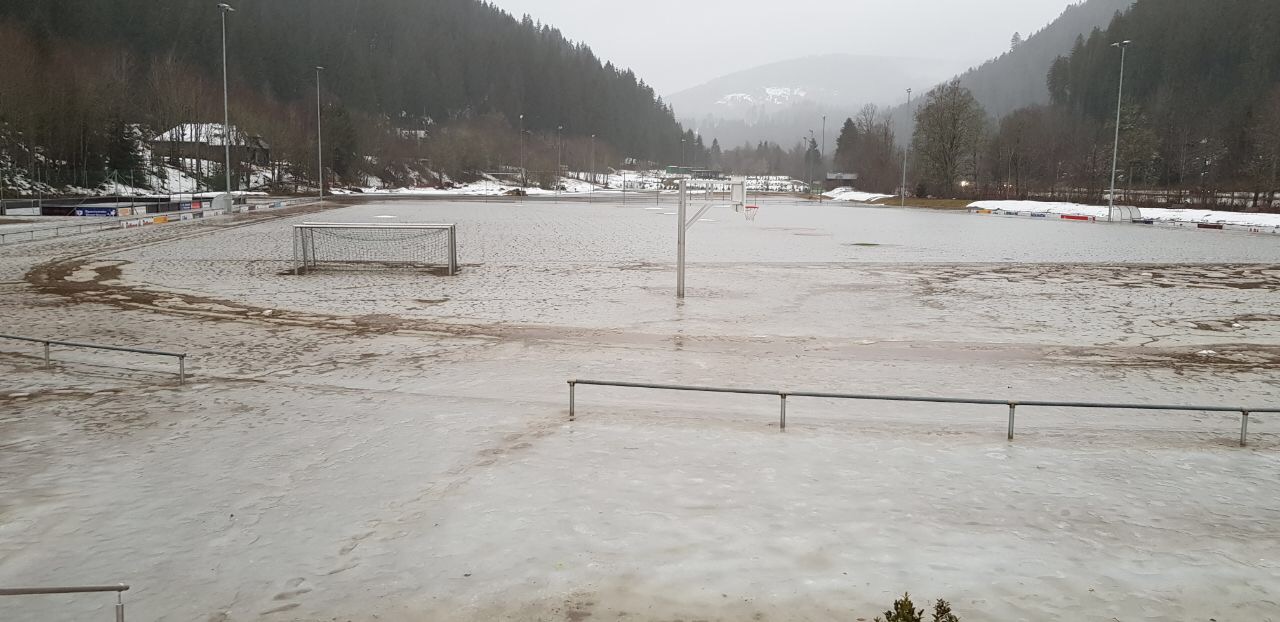

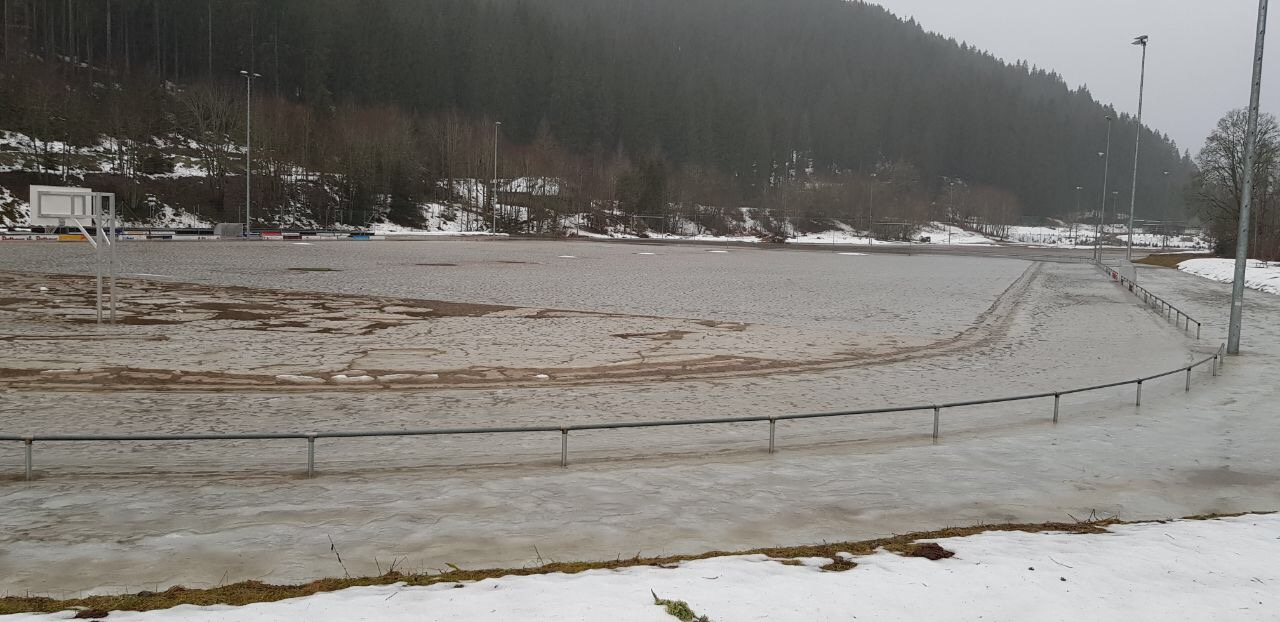

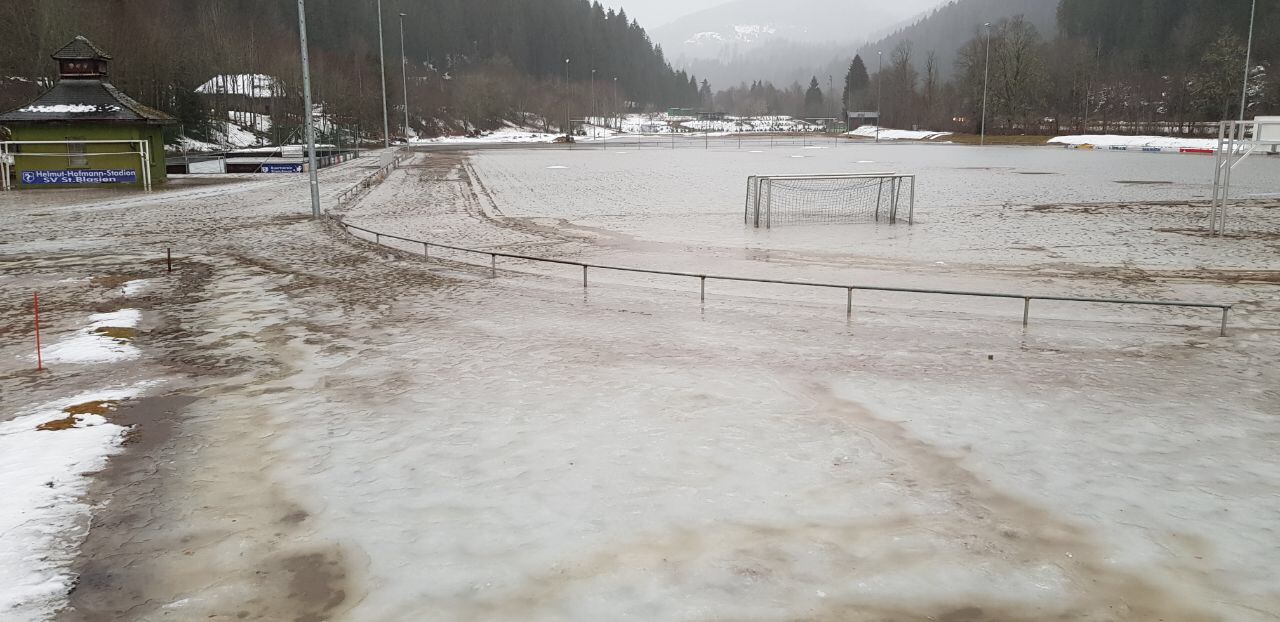

Hochwasser 2018

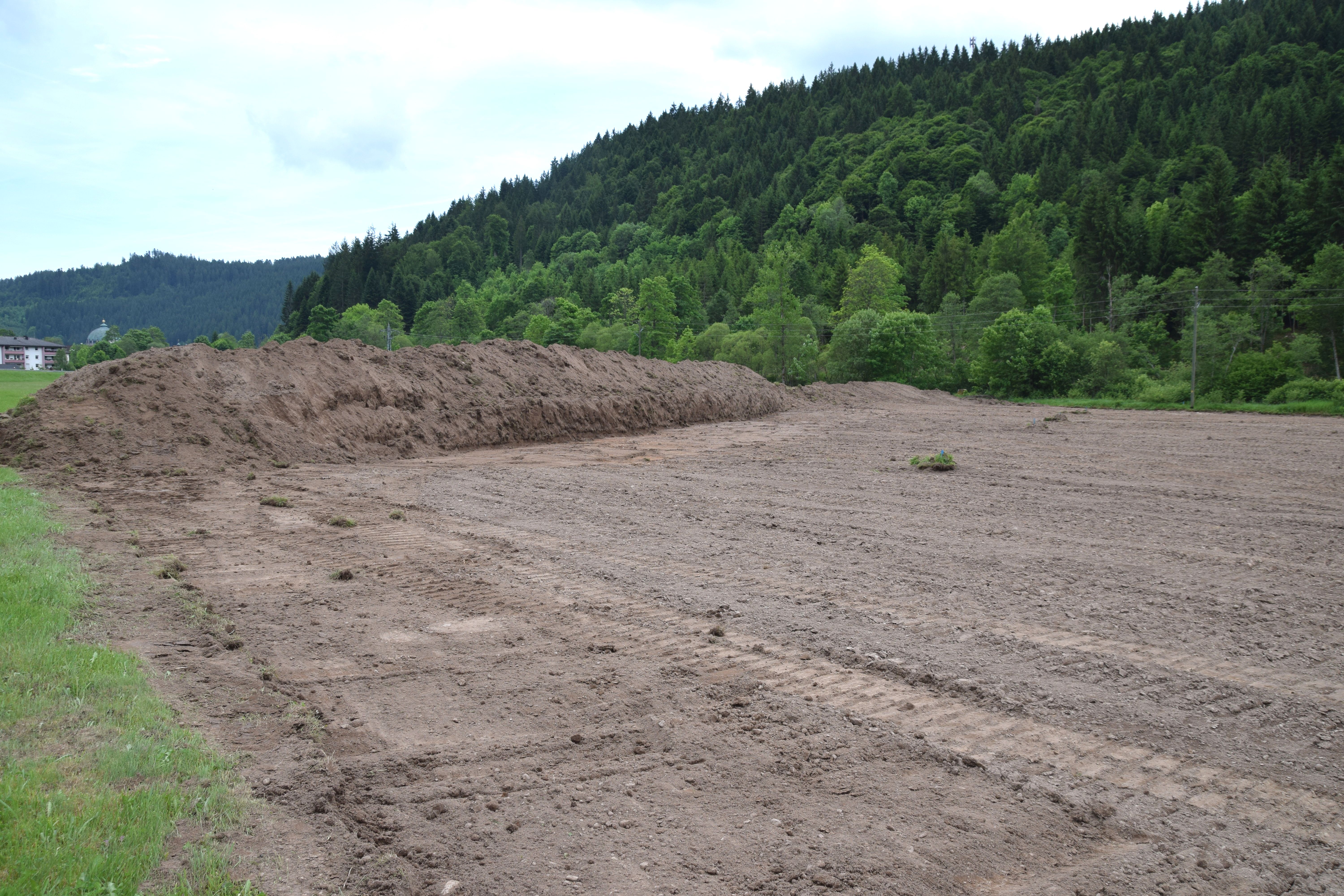

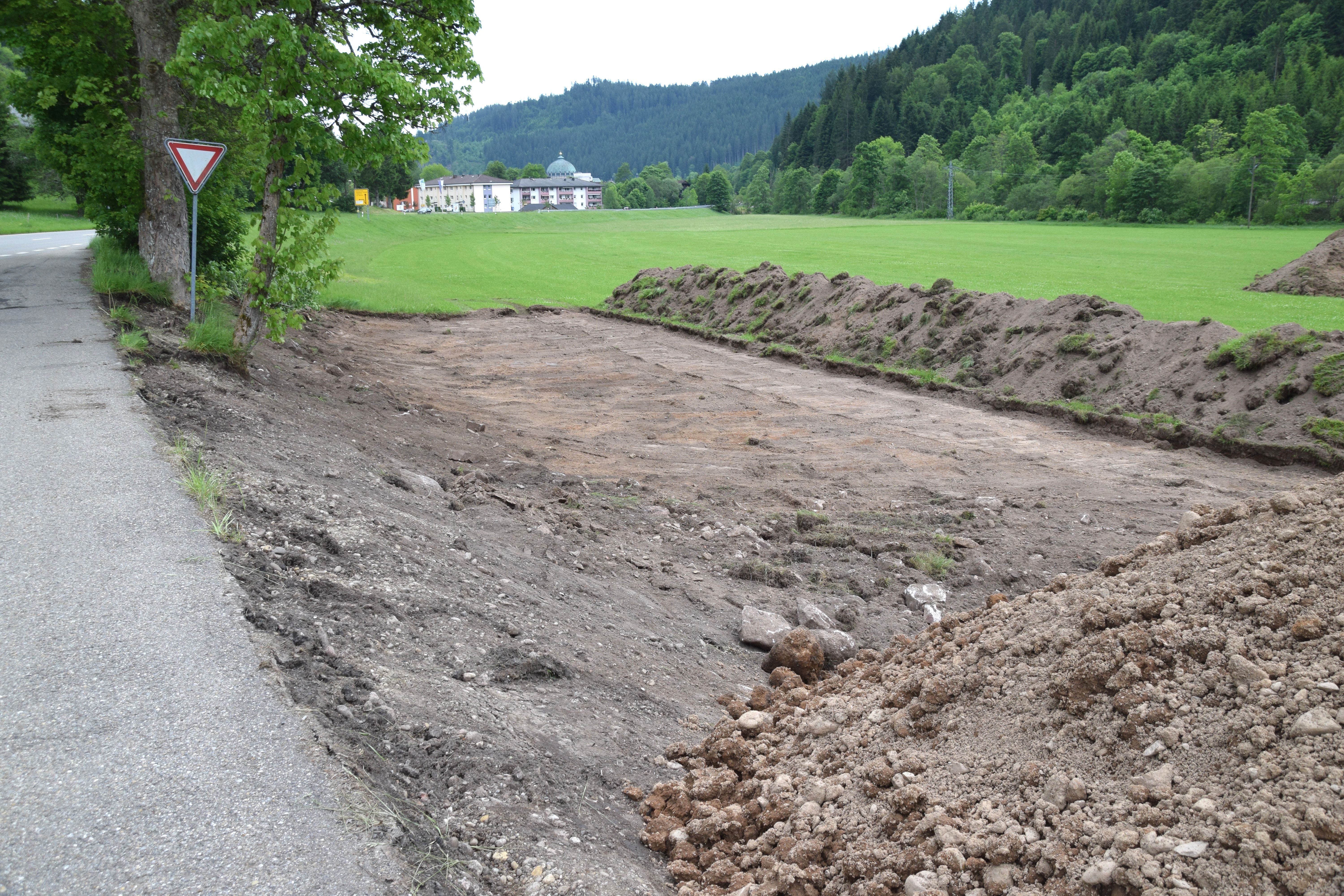

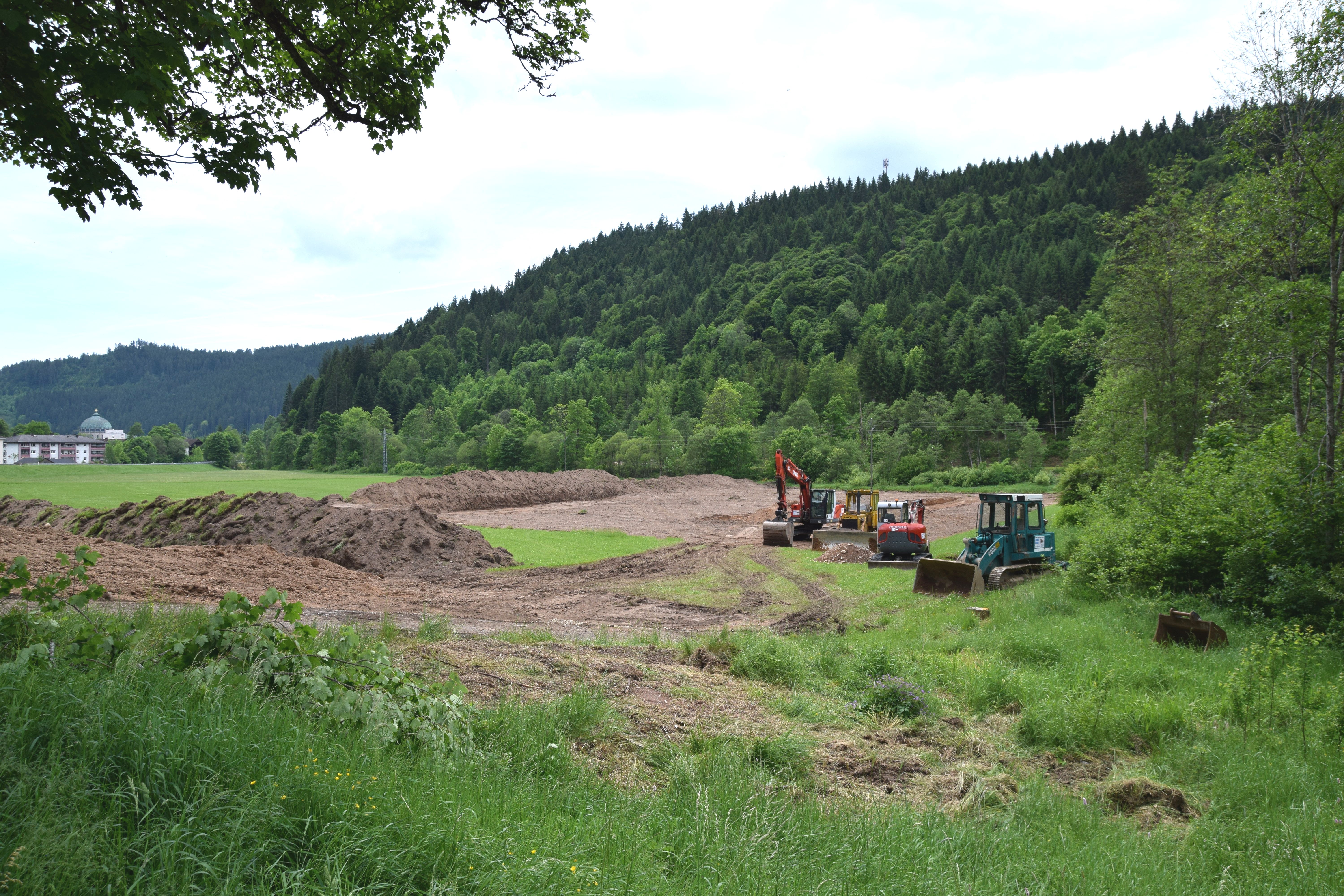

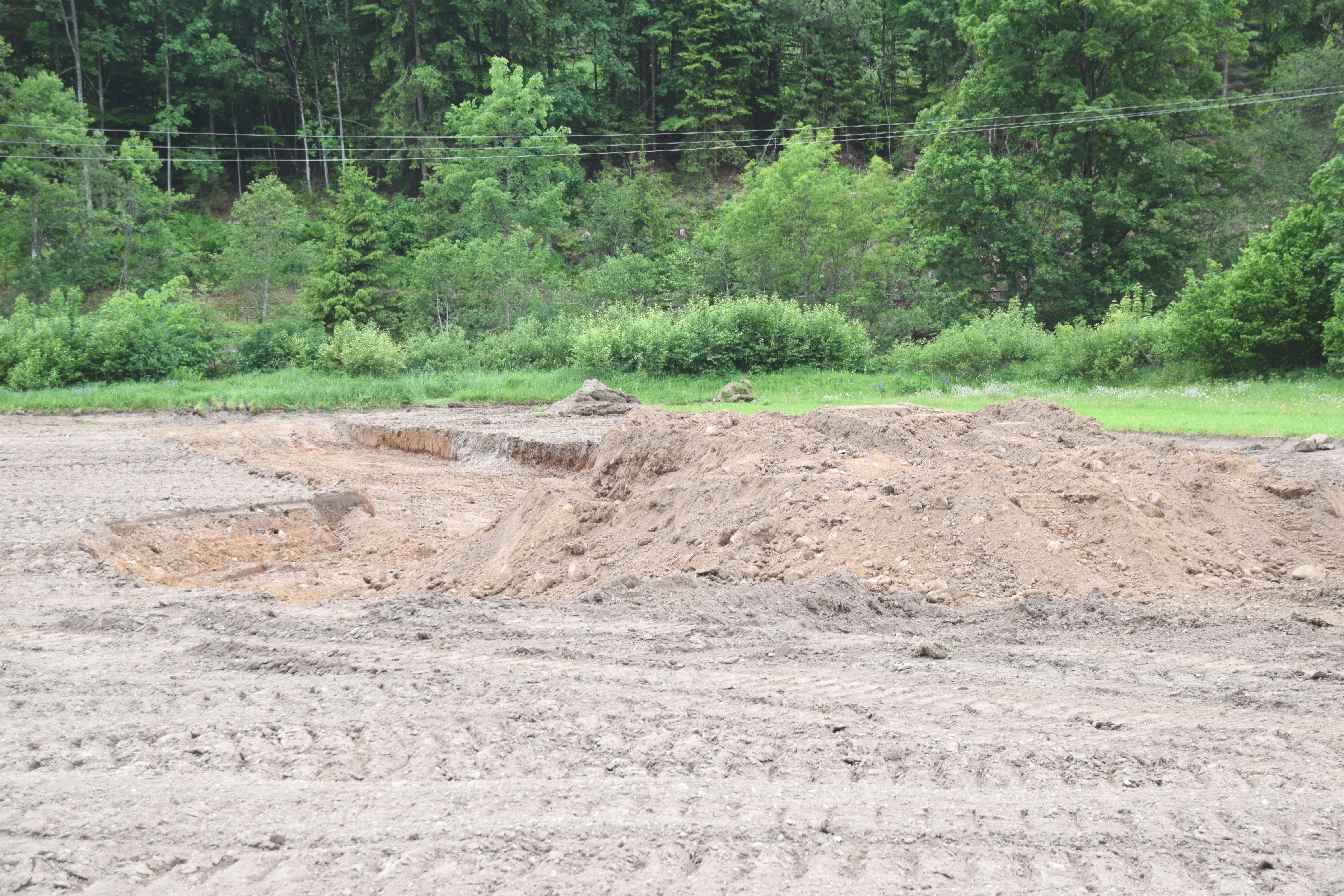

Ausgleichmassnahmen

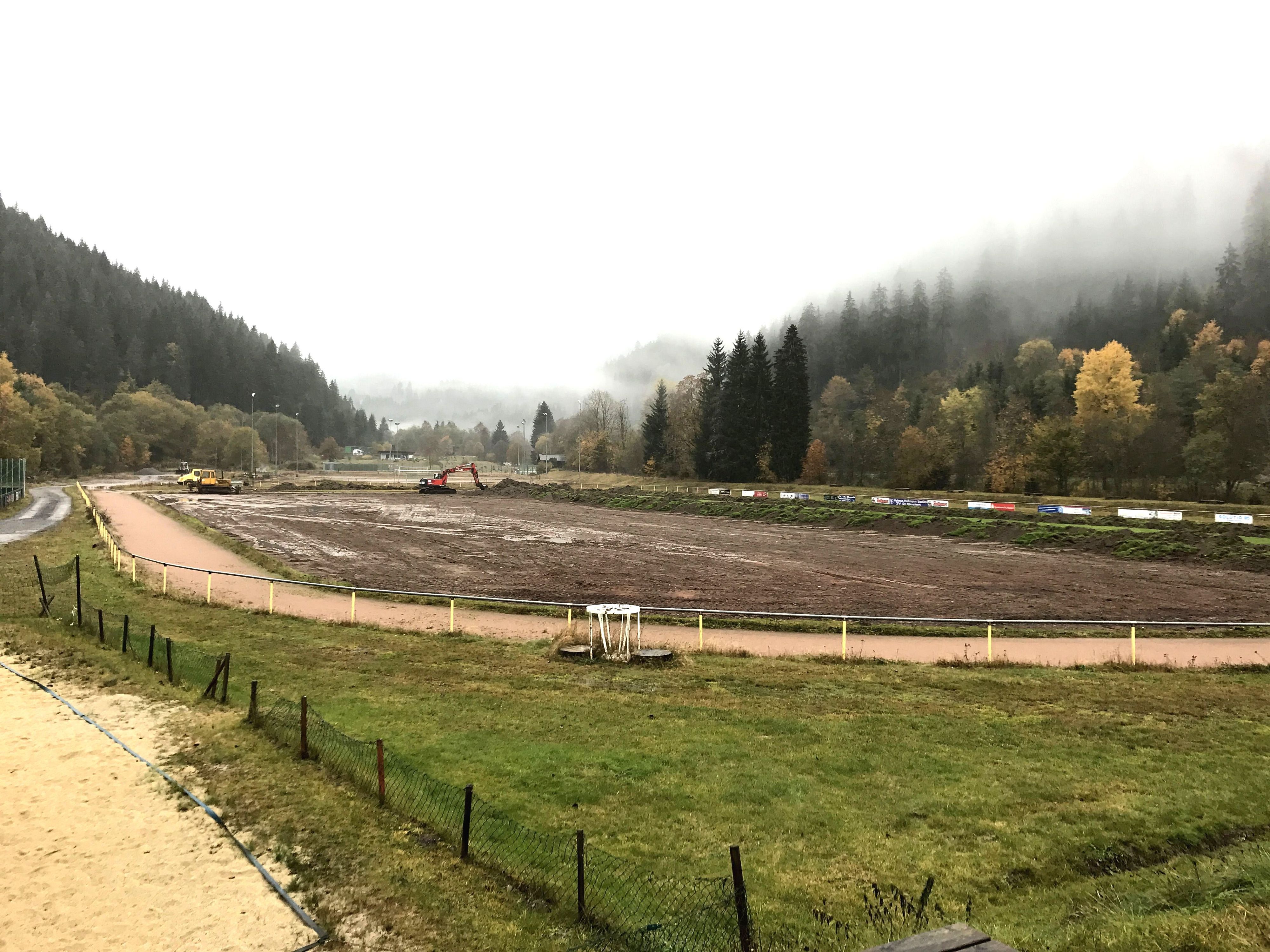

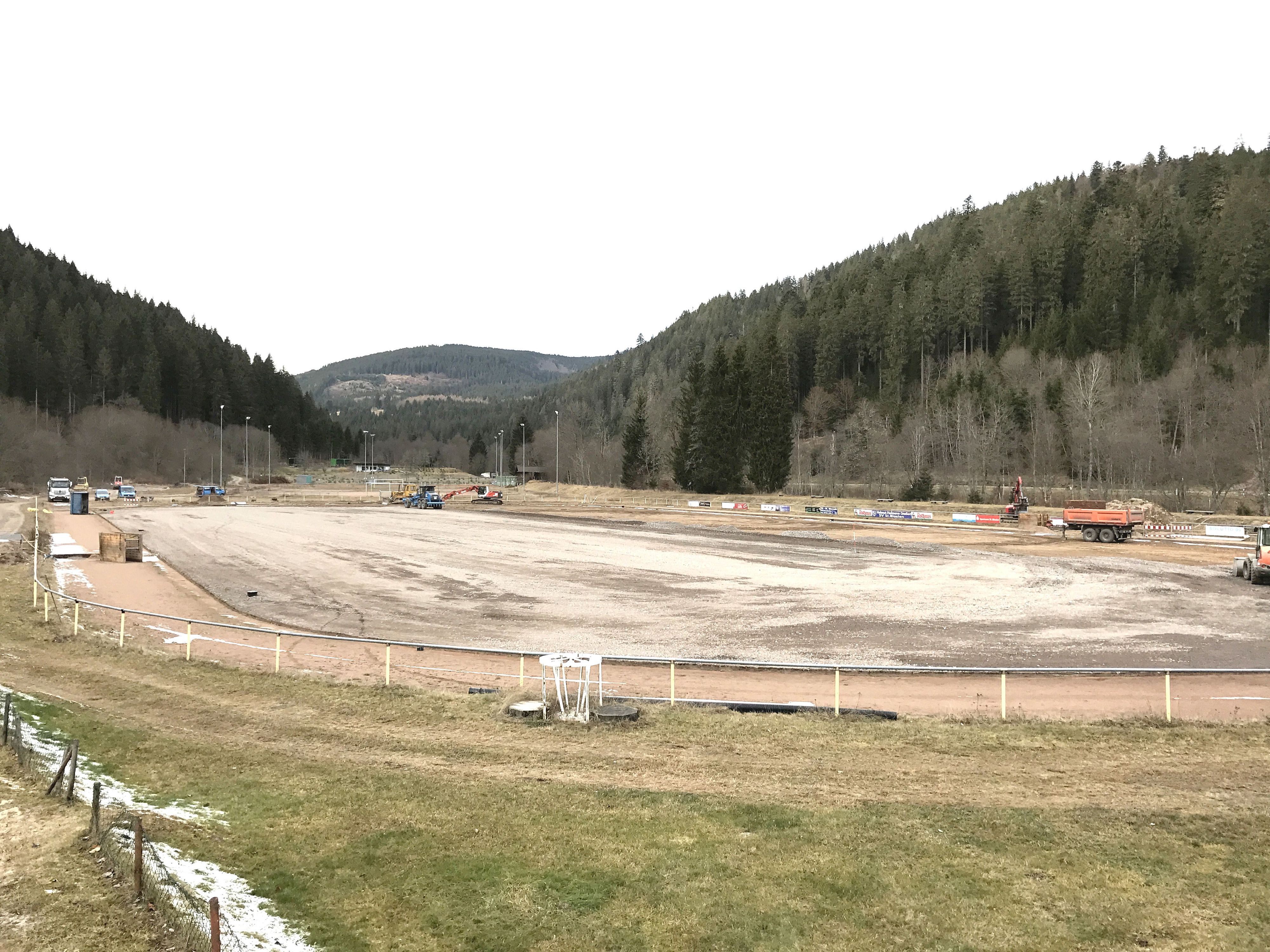

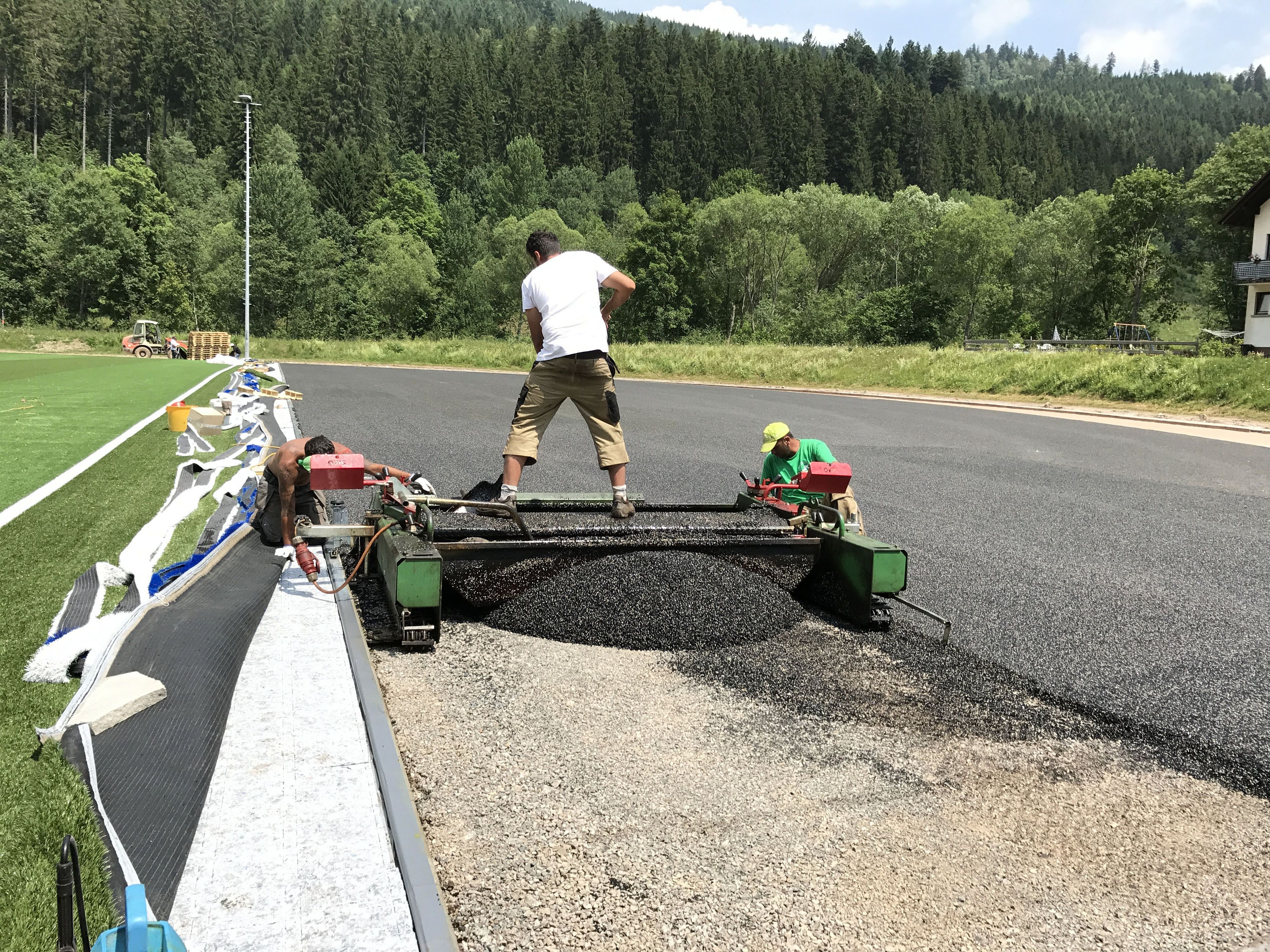

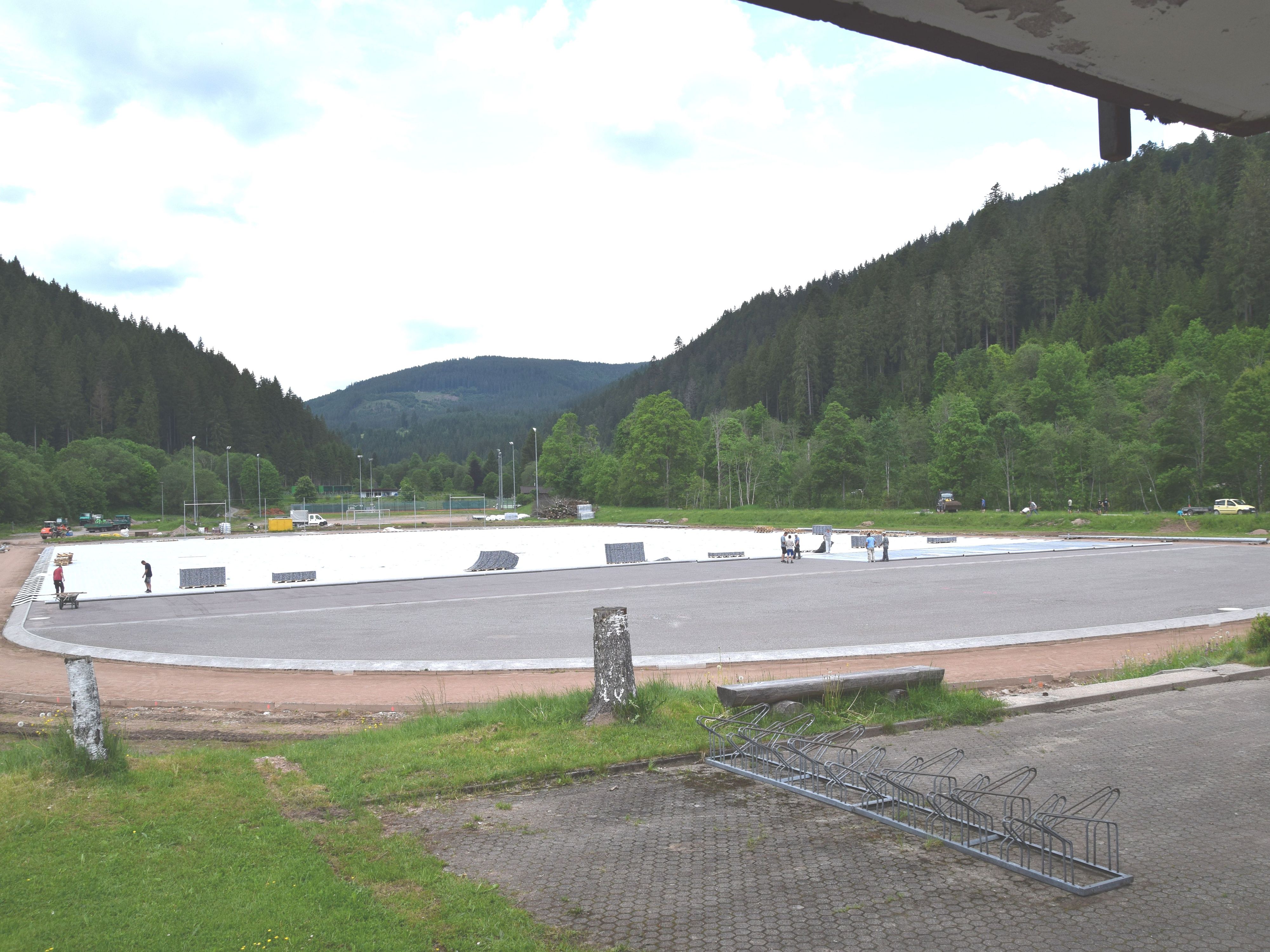

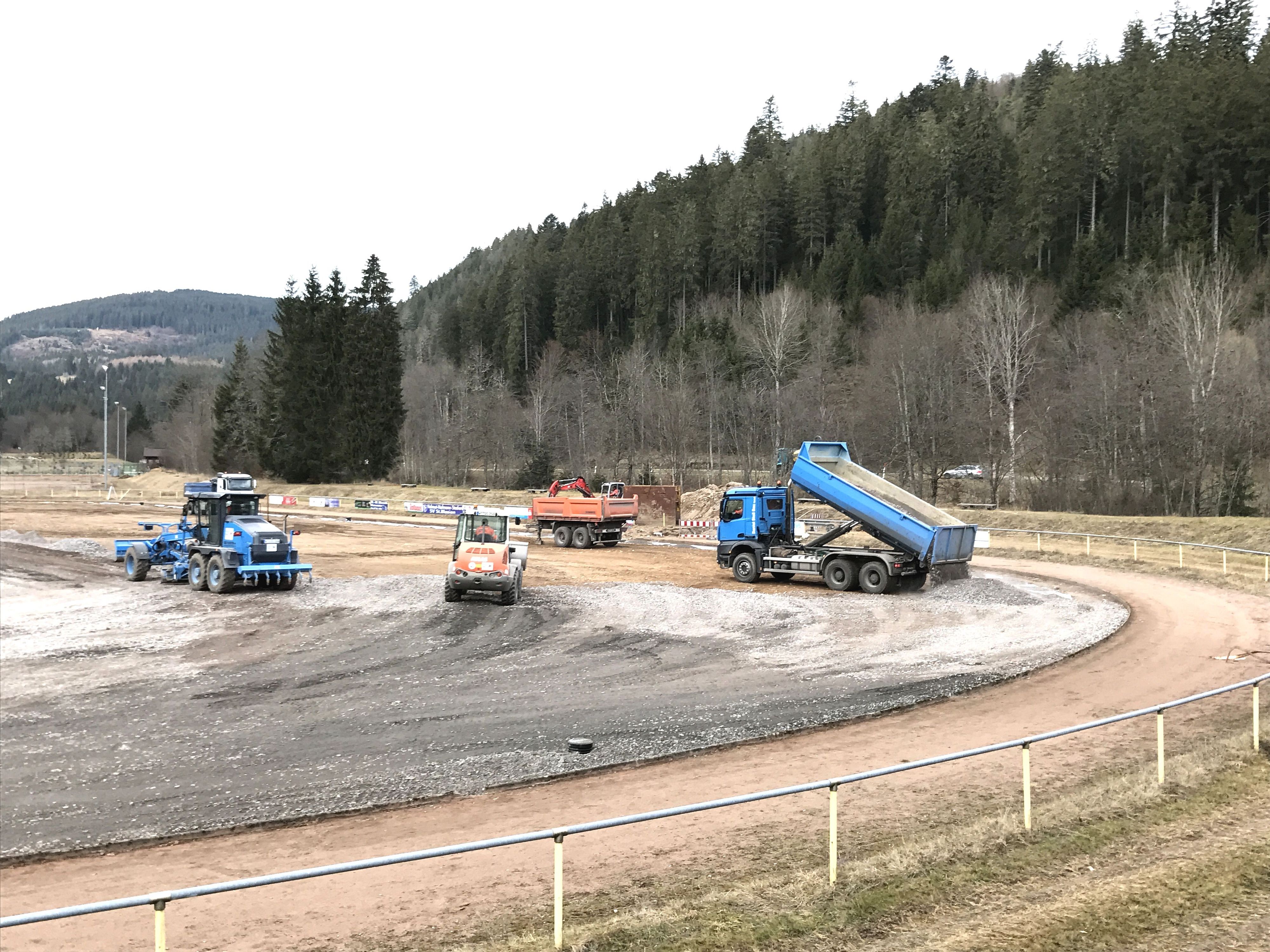

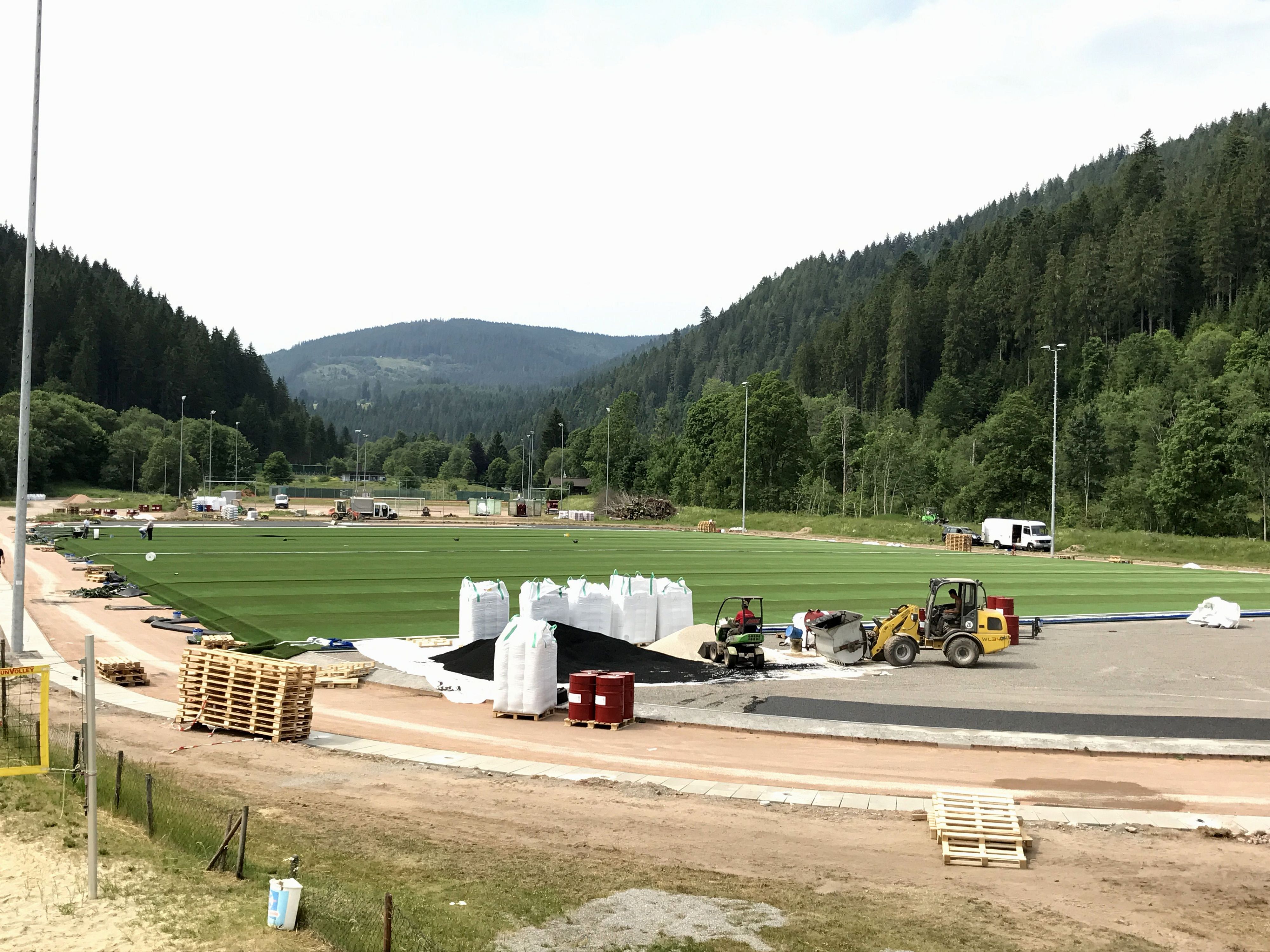

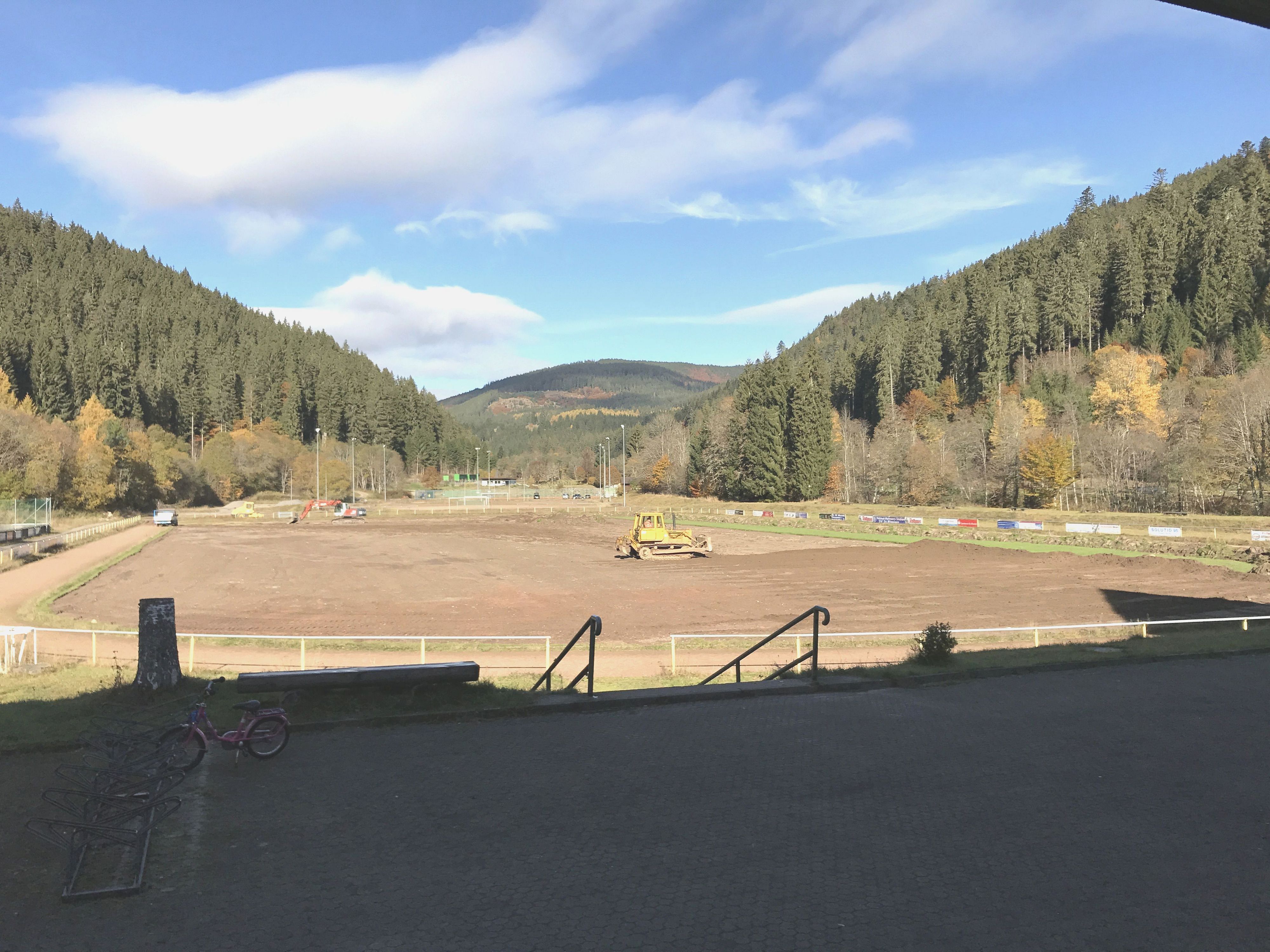

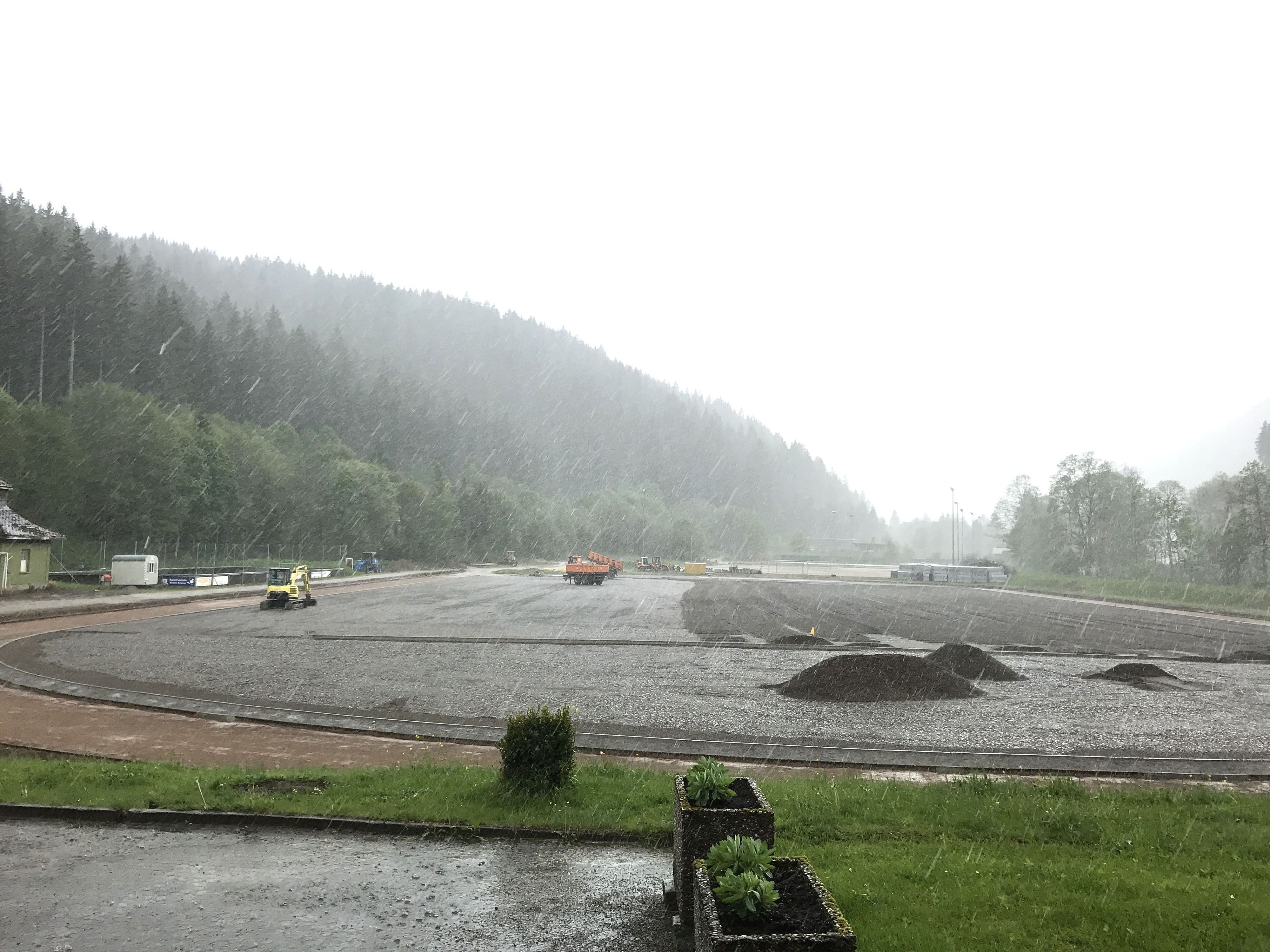

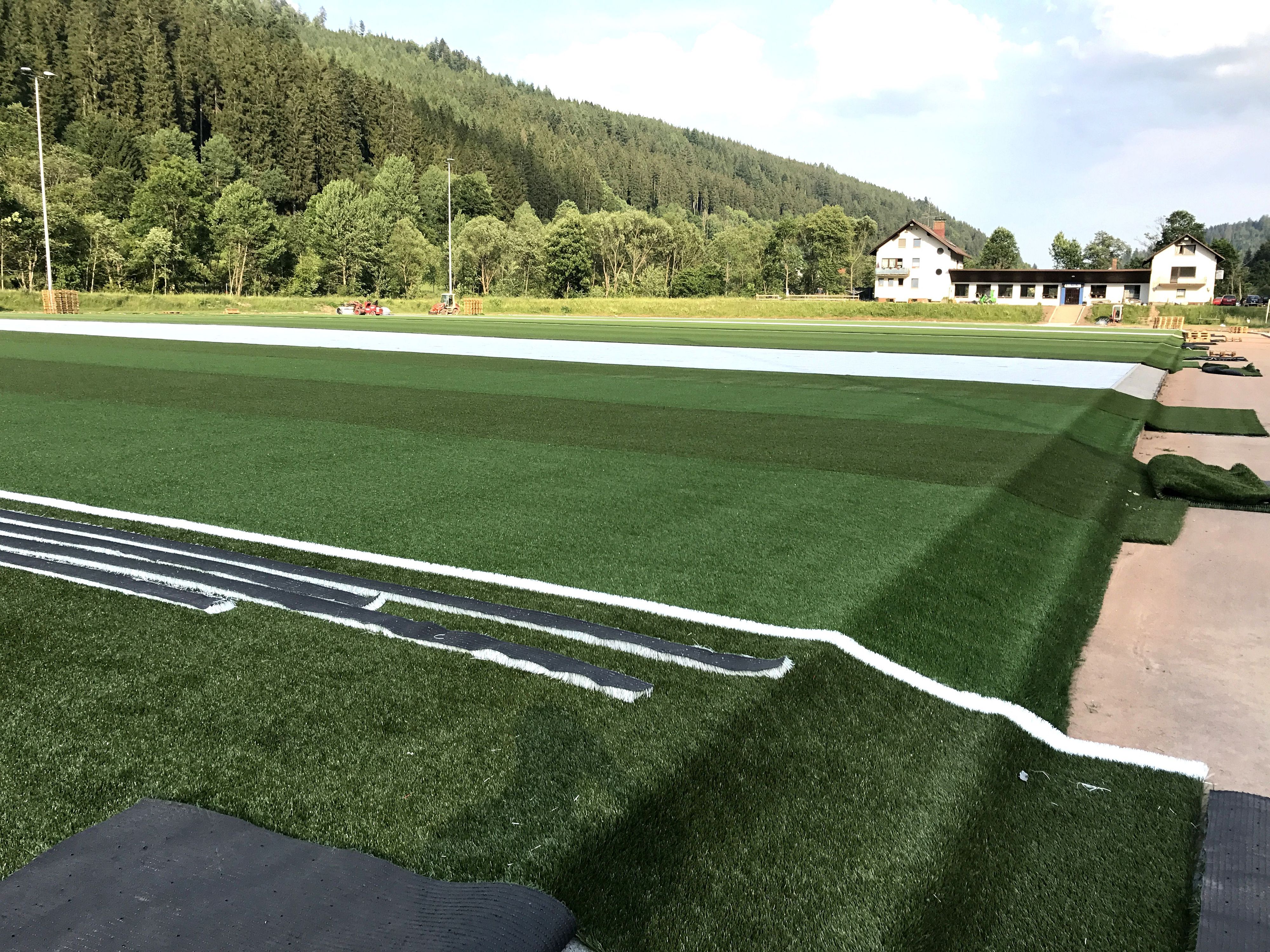

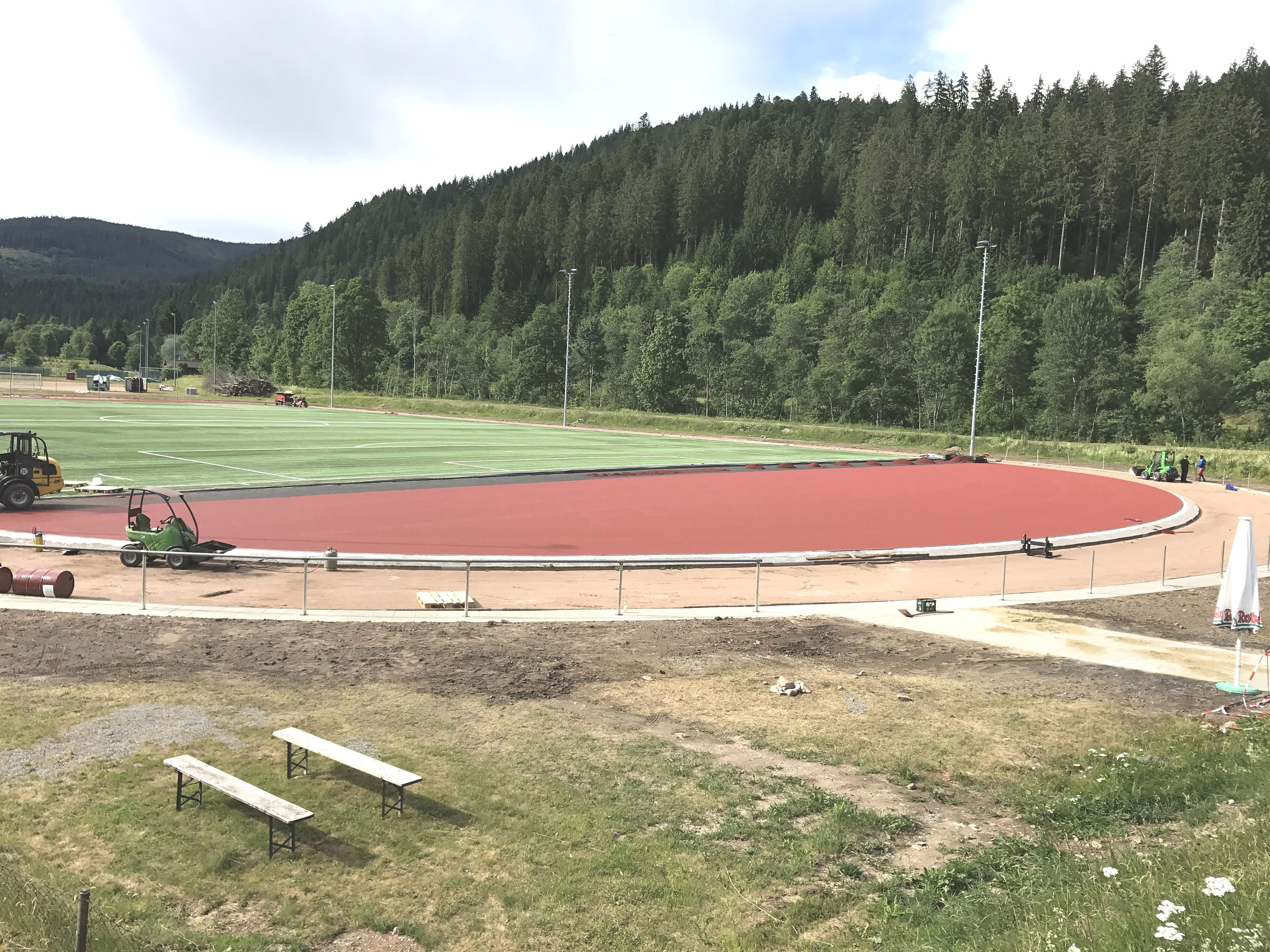

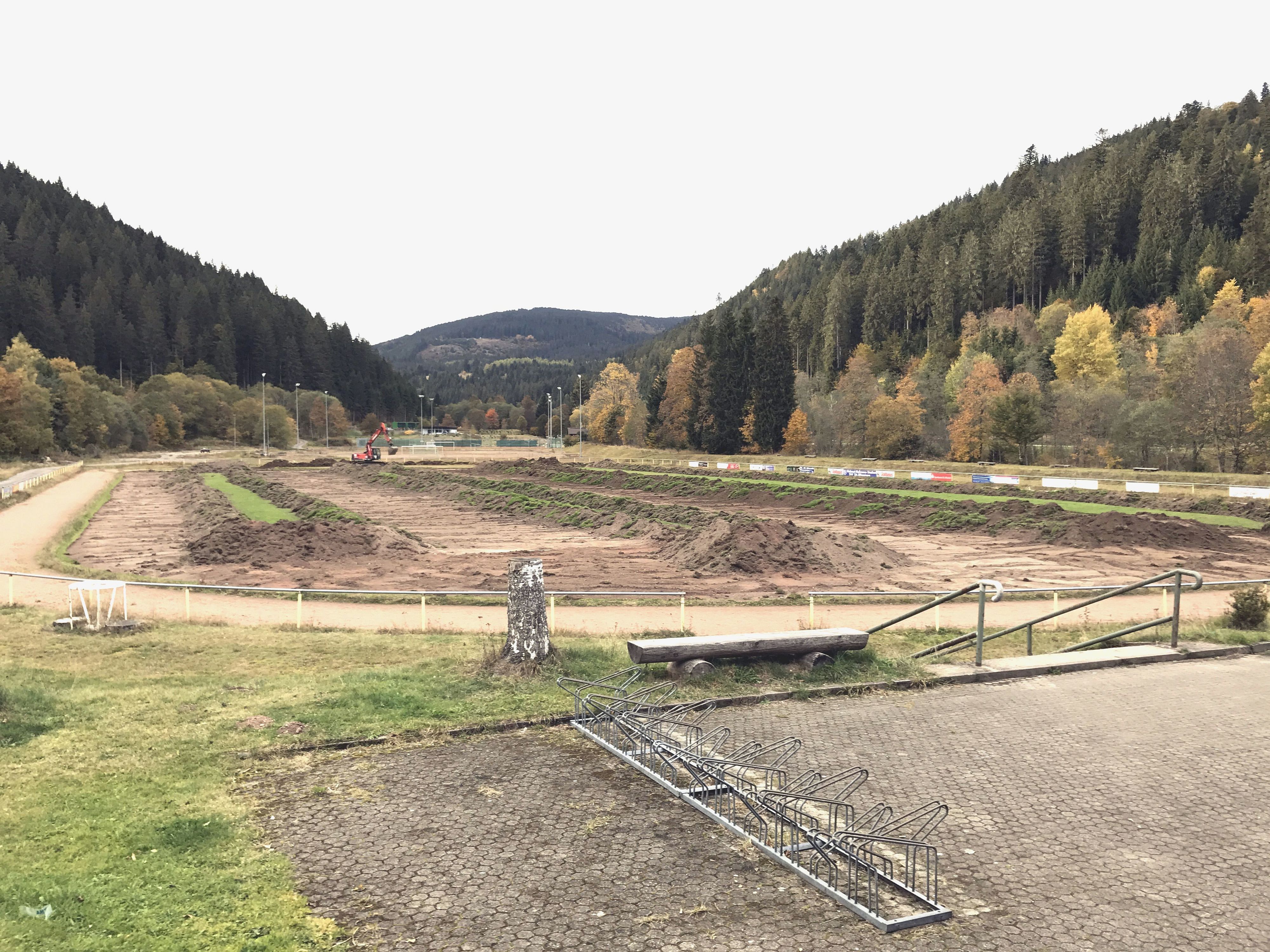

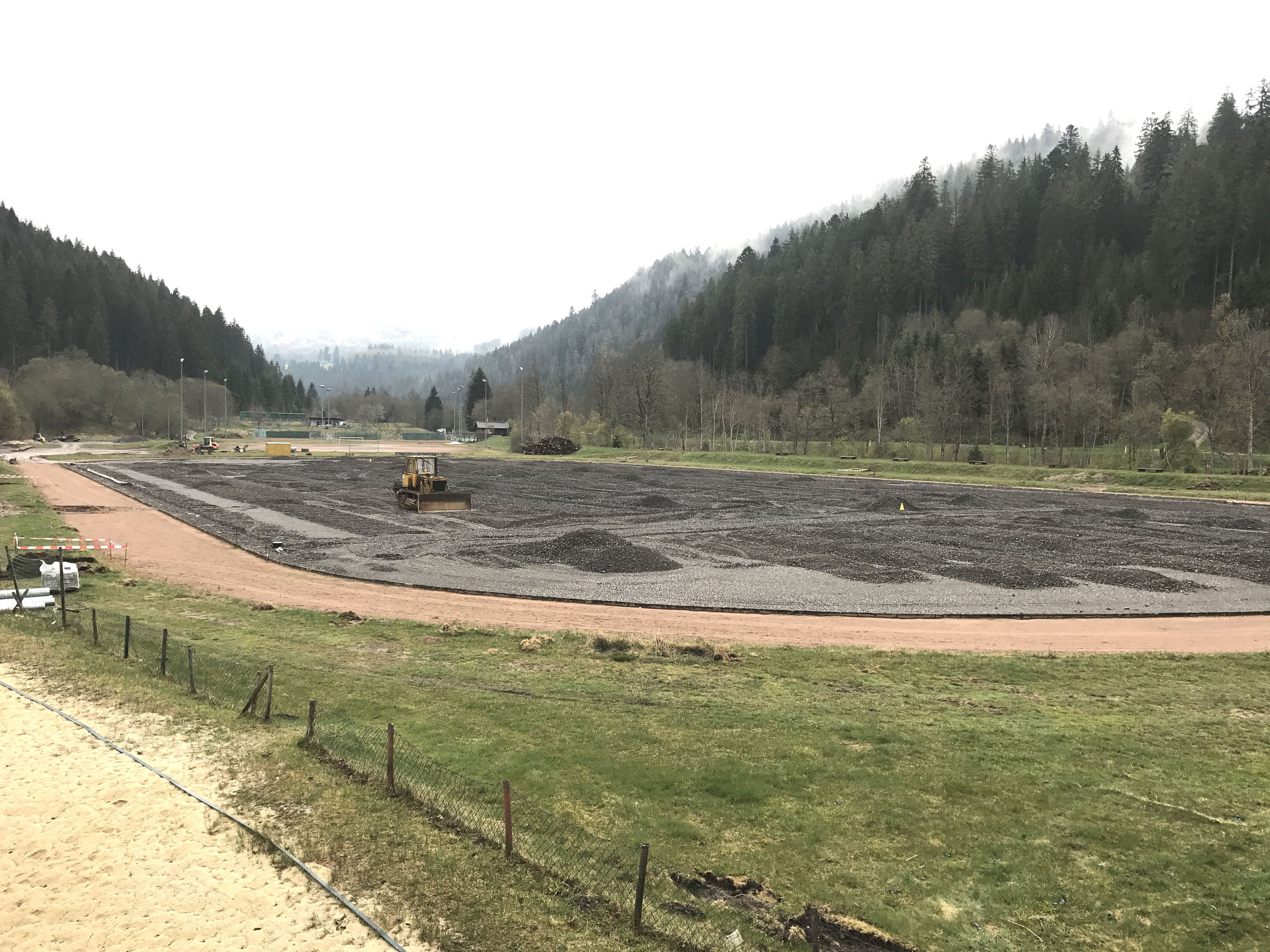

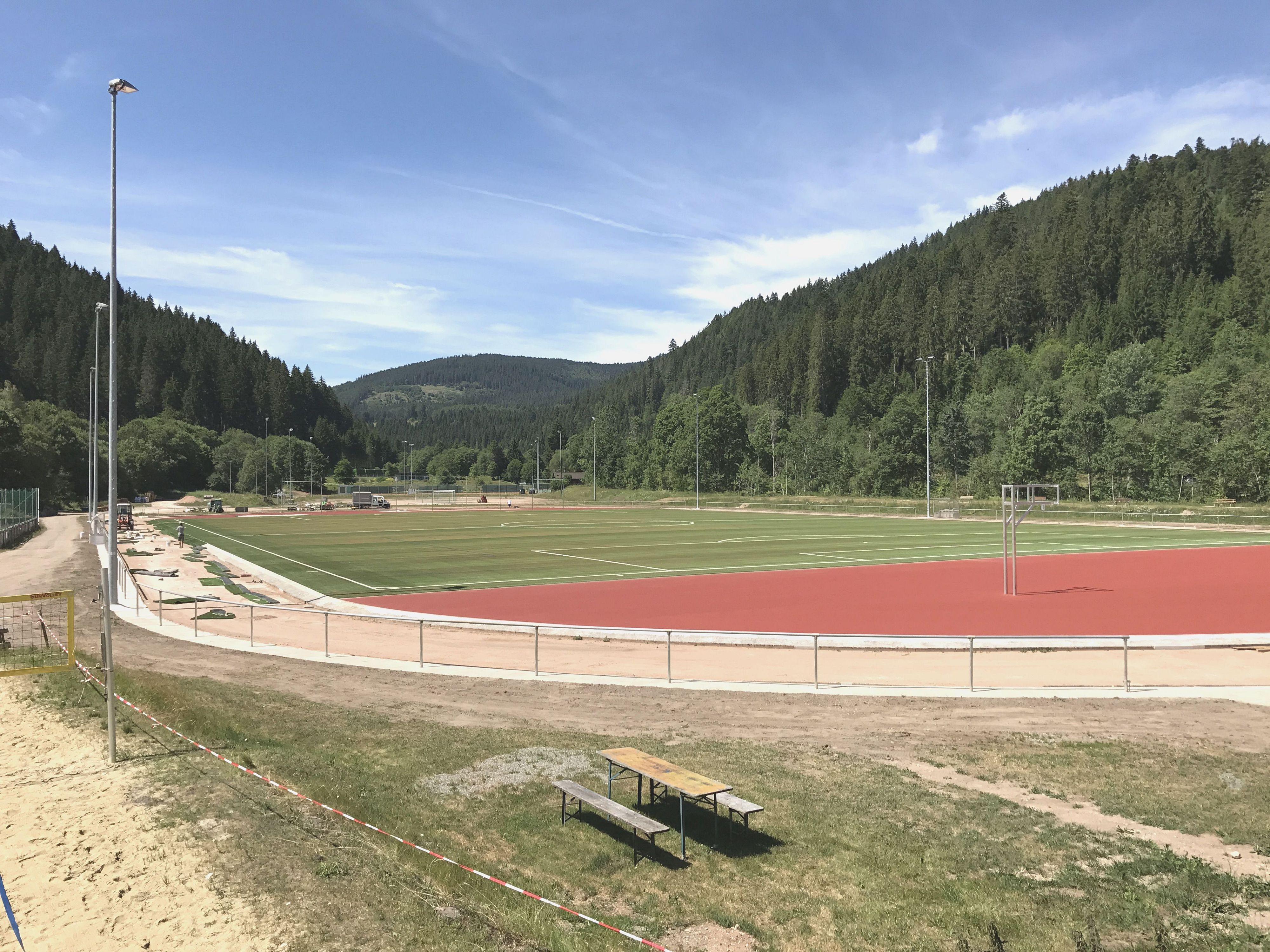

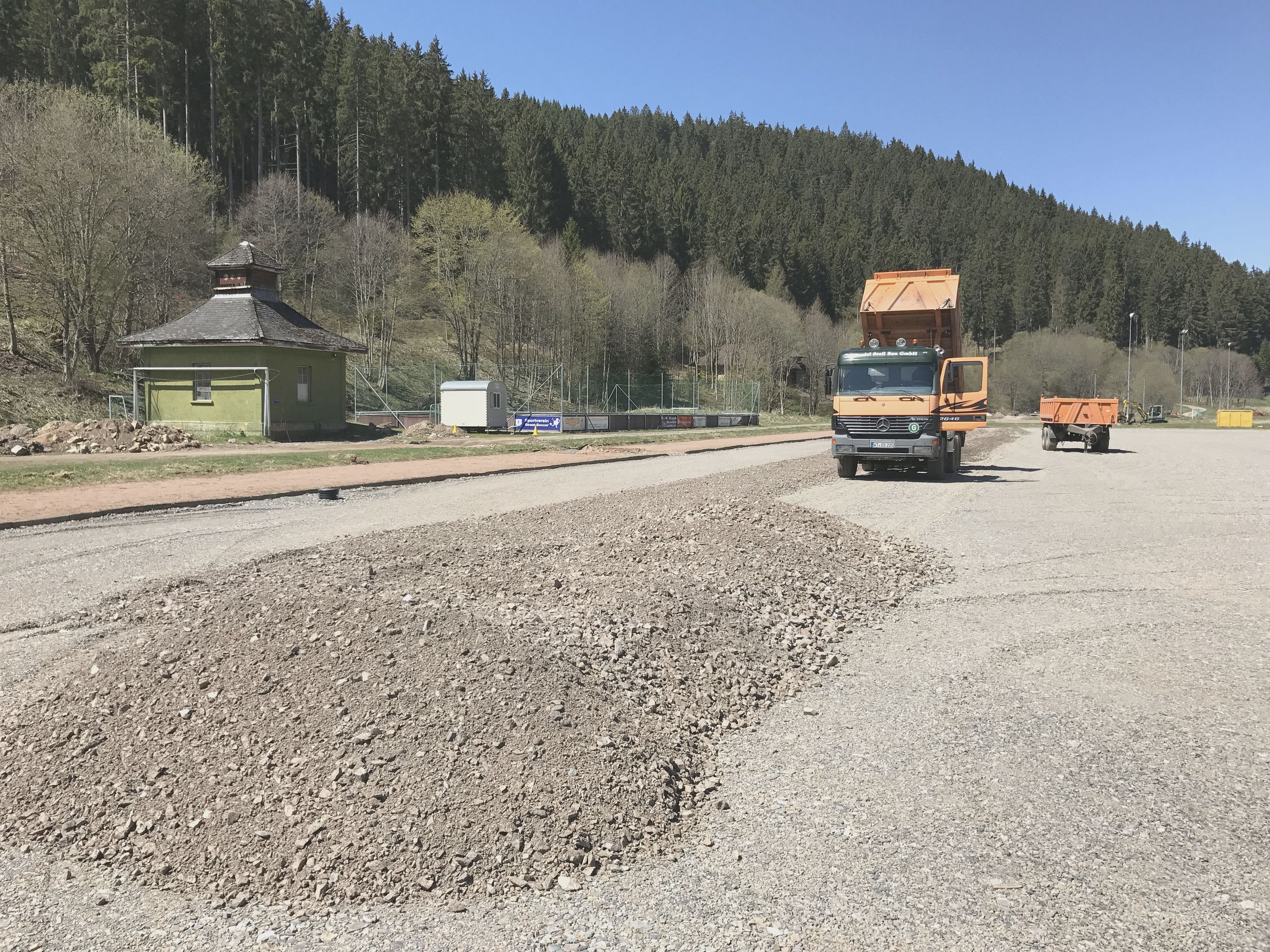

Bauphase
